大国重器!投资超千亿元,金沙江乌东德水电站首批机组正式投产发电

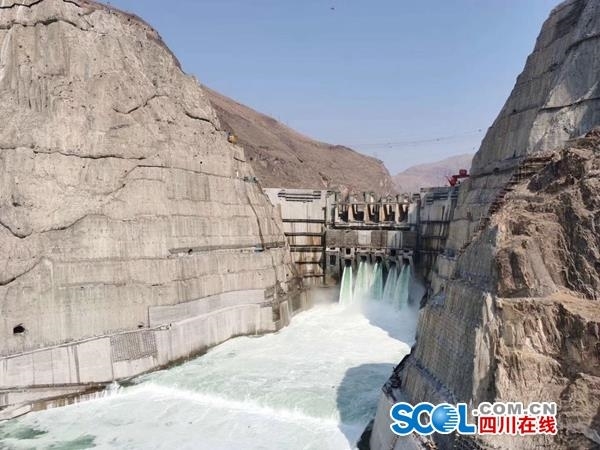

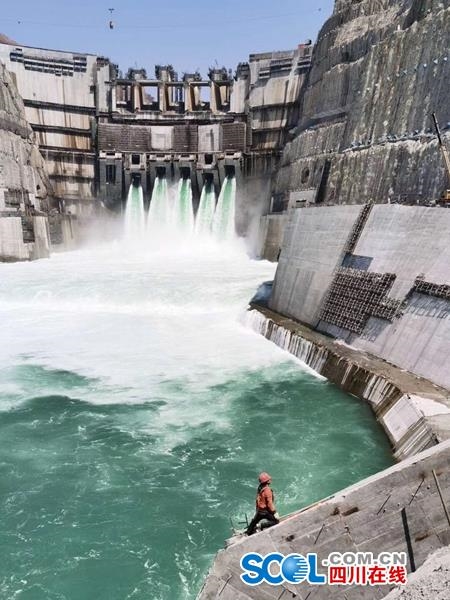

乌东德水电站投产发电现场
四川在线消息(记者 李欣忆)6月29日,投资超千亿元的巨型水电站金沙江乌东德水电站首批6号、7号机组顺利完成72小时试运行,标志着乌东德水电站首批机组正式投产发电,进入商业运行。
乌东德水电站是金沙江水电基地下游河段四个水电梯级——乌东德、白鹤滩、溪洛渡和向家坝中的第一梯级,坝址左岸所处河段隶属四川凉山州会东县,右岸隶属云南昆明市禄劝县。工程于2011年开始筹建,2015年底核准开工建设,是党的十八大以来我国开工建设并建成投产的首个千万千瓦级世界级巨型水电工程,开发任务以发电为主,兼顾防洪、航运和促进地方经济社会发展。
在全面建成小康社会和“十三五”规划圆满收官重要时刻,乌东德水电站成功建设对于扎实做好“六稳”工作、全面落实“六保”任务,奋力取得疫情防控和经济社会发展“双胜利”,促进国家能源结构调整和实现节能减排目标、助力长江大保护和脱贫攻坚、推动长江经济带发展等具有十分重要的战略意义。

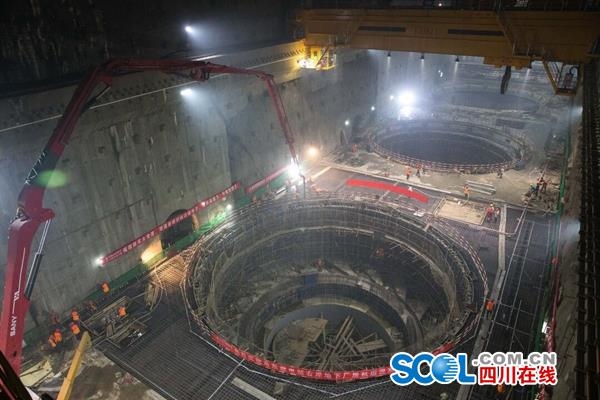

十年磨一剑。在过去3千多个日日夜夜,乌东德工程全体建设者攻克多项世界级难题,特别是克服疫情带来的严峻挑战,高质量实现建设精品工程的目标。乌东德水电站先后创造世界最薄300米级特高拱坝等7项“世界第一”;创下全坝采用低热水泥混凝土等12项“全球首次”;攻克大体积混凝土温控防裂、800兆帕高强钢焊接等系列世界级难题。

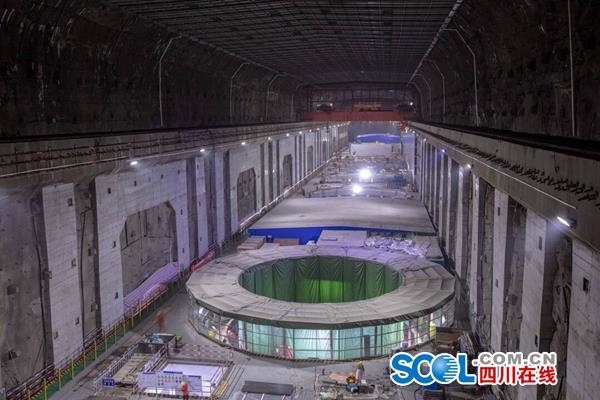

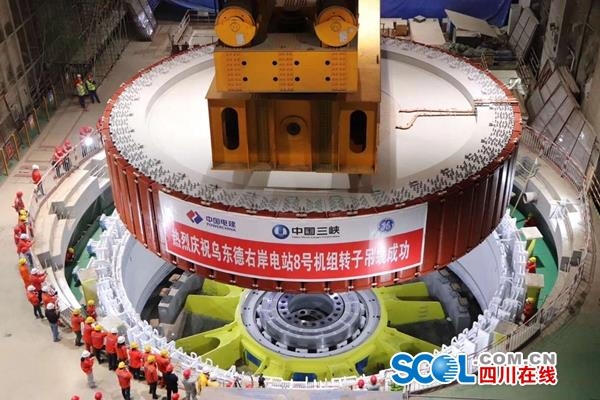

乌东德水电站是“西电东送”战略的骨干电源,装机规模为中国第四、世界第七。电站共安装12台单机容量85万千瓦水轮发电机组,是世界目前已投产的最大水轮发电机组。乌东德水电站总装机容量1020万千瓦,多年平均发电量389.1亿千瓦时。按照计划安排,电站将于2021年实现全部机组投产发电目标。

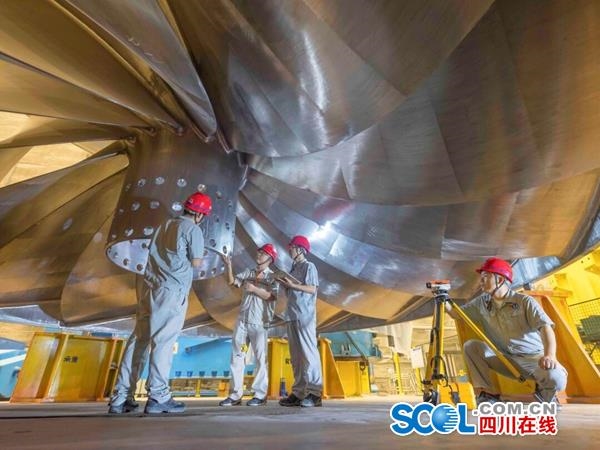

首批投产机组先后顺利完成无水调试、有水调试、倒送电、甩负荷等近40项既定试验,成功并入南方电网,交由长江电力乌东德电厂运行管理。截至目前,乌东德首批投产机组运行稳定,机组相关试验参数均满足设计要求。
图片由三峡集团提供
用户登录
还没有账号?
立即注册
